吳江:保質量、重安全、搶進度,打造建設項目示范樣板工程

2020-10-28 09:38 來源:長沙融發集團
【字體:


  10月21日,天心經開區黨工委書記吳江、管委會副主任劉正文率規劃建設局、財政局、天南、天長公司等負責人現場督查了園區在建的17個重點基礎設施項目,現場研究解決項目難題,要求各部門、各施工單位保質量、重安全、搶進度,打造基礎設施建設示范樣板工程。

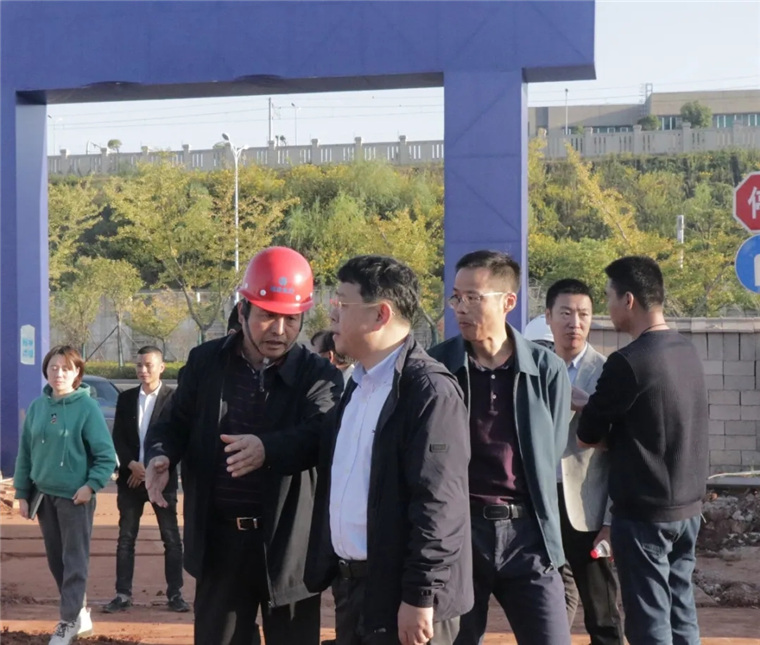

  吳江一行先后察看了暮云大道、伊萊克斯大道、南北干道、南湖大道、圭白路及涉鐵工程、機場一街、新園路、港子河橋、新竹路、新梅路等項目。在每個項目現場,他仔細察看施工作業面,詢問項目進度、預計完成時間和項目困難,就涉鐵工程、桿線遷移等問題要求規劃建設局、財政局加快協調處理,確保項目保質按時完成。

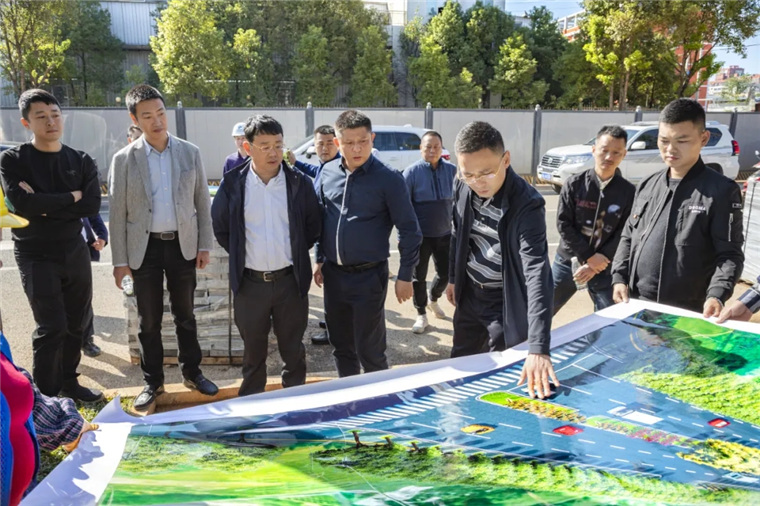

  在看到項目現場車水馬龍、熱火朝天的情景后,吳江書記肯定了項目整體有形象、有進度、有干勁,并重點強調:
  一是要保質量重安全?;A設施建設事關園區形象、民生期待,必須暢通交通大動脈,打通微循環,推動產城融合,各部門、各施工單位必須以質量和安全為第一要務,精細組織,安全施工。
  二是要搶進度提效率。各施工單位必須兌現軍令狀,在保證施工質量的前提下,沖刺最后兩個月,要采取“晴天+雨天”“白+黑”等方式,加大工作力量,高效組織施工,確保完成今年建設目標。
  三是強管理優流程。規劃建設局和財政局要認真研究,制定出一套工程變更管理、簽證等制度和流程,高效服務工程管理和監督。
  四是要重協調樹樣板。要緊盯重要環節、重要路段、重點問題的協調解決,打造伊萊克斯、暮云大道等樣板示范工程,樹立園區精品形象。
暮云片區提質項目進展
南湖大道
  已完成107國道至南北干道兩層瀝青攤鋪,完成人行道鋪裝70%,正在進行南北干道至管委會段綠化施工。完成總工程量80%。

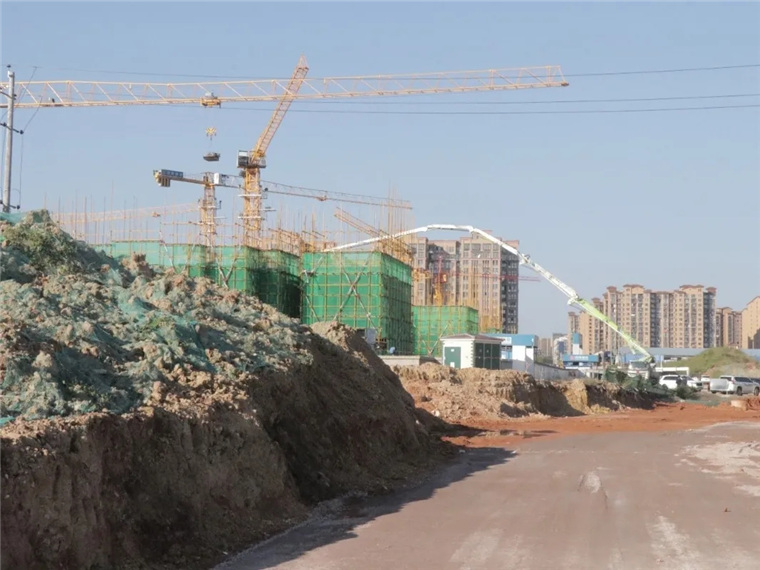

暮云大道
  已完成左半幅水泥穩定基層一層,完成污水支管施工70%,人行道貼面200米,本周完成左半幅水泥穩定基層上層施工,完成支管開挖100%,進行綠化施工。完成總工程量63%。
北環中路

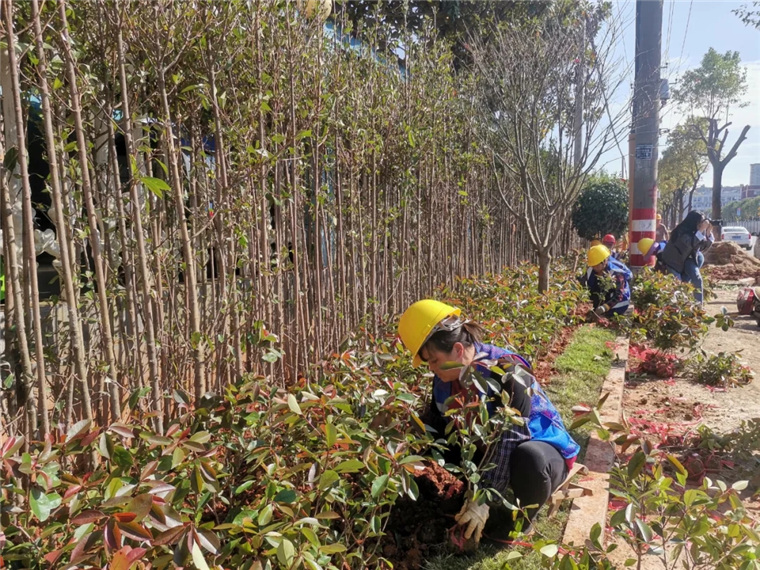

  已完成人行道鋪裝,綠化進場施工,完成美國紅楓種植。完成工程量72%。
先鋒片區基礎設施建設進度

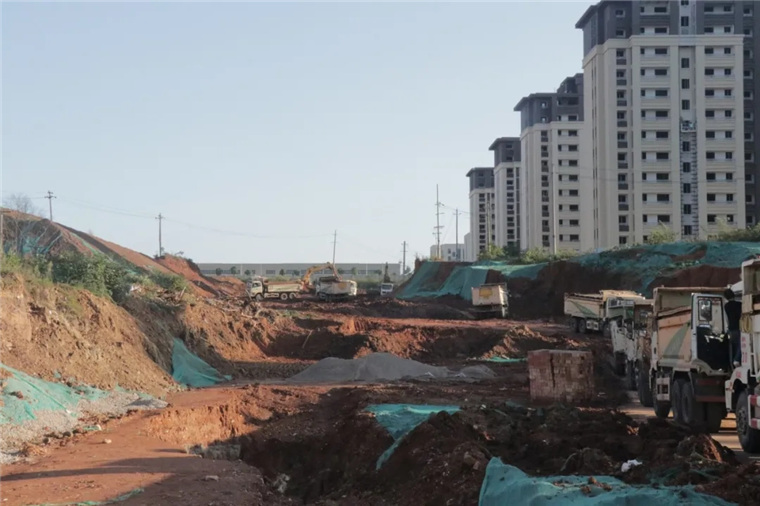

新園路
  完成K0+500-K1+600全線雨污水管埋設工作;完成K0+500-K1+600路基回填;桿遷施工進場。

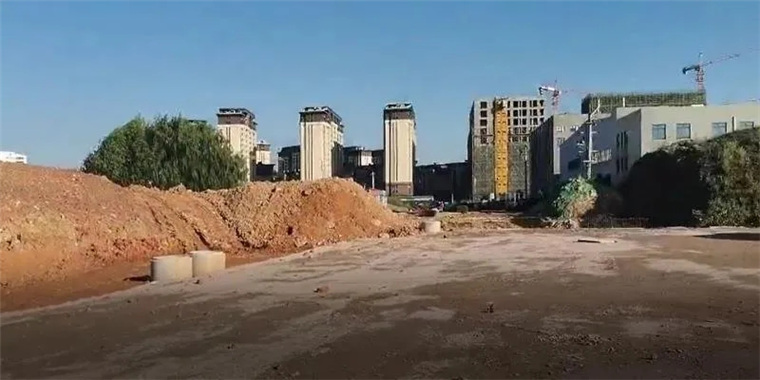

新竹路
  完成土方外運,開始雨污水管道開挖;桿遷施工進場。

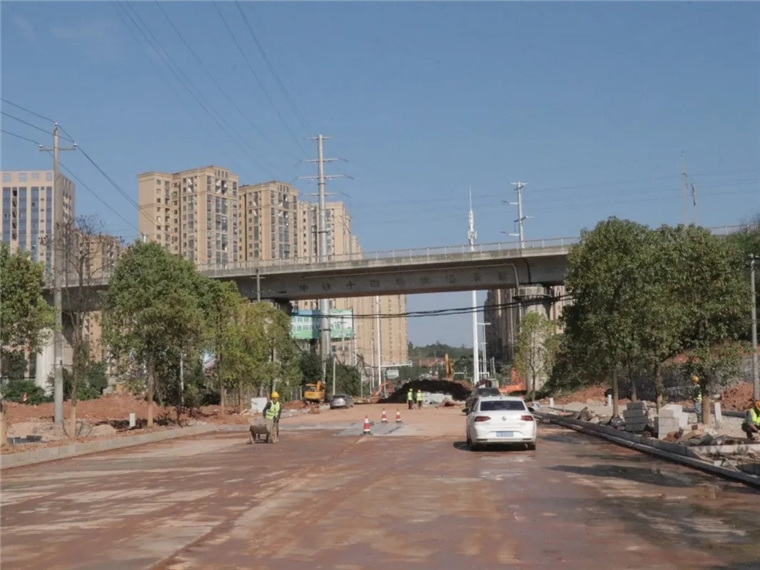

新園路跨港子河橋梁
  10月底完成兩個橋臺的澆筑,爭取完成兩片箱梁的預制。
